Informații veridice privind etapa actuală de construcție a Liniei Electrice Aeriene (LEA) de 400 kV Vulcănești – Chișinău

Cu referire la unele falsuri și manipulări privind etapa actuală de construcție a Liniei Electrice Aeriene (LEA) de 400 kV Vulcănești – Chișinău, oferim următoarele precizări:

  • Referitor la Contract și termenul de executare a lucrărilor:

În conformitate cu prevederile contractului pentru proiectare, furnizare și instalare semnat în luna noiembrie 2021, lucrările de construcție LEA vor fi finalizate în anul 2025.

  • Referitor la compania de construcție:

Antreprenorul pentru contractul menționat a fost selectat în cadrul unei licitații internaționale, în conformitate cu rigorile Finanțatorului. În cadrul licitației menționate au participat 10 companii ofertante, cu experiență și capacitate de a realiza astfel de lucrări, inclusiv din România și Europa.

  • Referitor la declarațiile de demontare a anumitor stâlpi:

Este o informație falsă. Lucrări de demontare sau oricare alte lucrări în apropierea stației Vulcănești nu au fost efectuate în ultima perioadă. Totodată, din informațiile oferite de ÎS Moldelectrica, la fața locului nu sunt implicate echipe de muncitori din România la echipamentele de referință. Respectiv, declarațiile – sunt false, manipulatorii și nefondate.

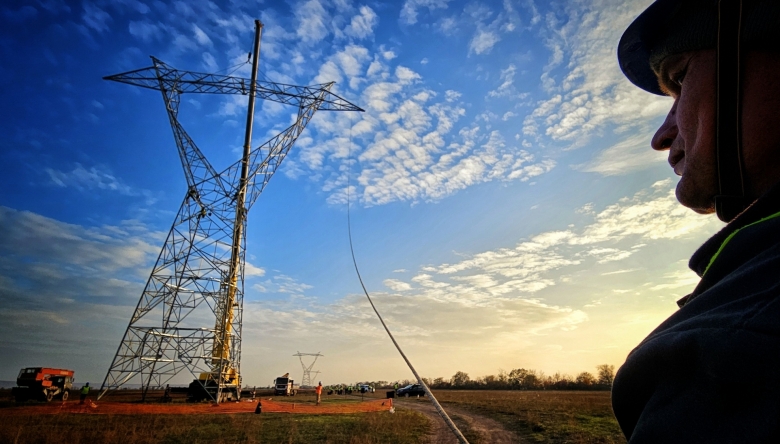

În contextul construcției LEA, la moment, lucrările se execută pe segmentul UTA Găgăuzia și Taraclia. Lucrările sunt efectuate în conformitate cu planul de lucru elaborat de către contractor și agreat de către instituțiile responsabile și care reflectă cele mai bune practici în domeniu. Progresul lucrărilor este de cca 190 de fundații și cca 30 de piloni asamblați, iar șantierul de construcție se extinde pe o distanță de circa 65 km.

Lucrările sunt executate în ritm continuu. Pe timp de iarnă ne propunem să avansăm cu asamblarea a 50 de piloni adiționali. Cu toate acestea, tempoul de lucru este condiționat de condițiile meteo. De menționat că planificarea lucrărilor și a echipelor de lucru în teren se face în conformitate cu planul de lucru agreat, conform căruia LEA va fi dată în exploatare la finele anului 2025.

  •  Referitor la termen:

În conformitate cu cele anunțate anterior, subliniem faptul că lucrările de construcție a Liniei Electrice Aeriene de 400 kV pe direcția Vulcănești – Chișinău vor fi finalizate până la sfârșitul anului 2025.

  • Referitor la Proiectul de interconectare Republica Moldova-România:

Proiectul de interconectare Republica Moldova-România a prevăzut în primă etapă realizarea următoarelor activități:
- Construcția stației Back-to-Back la Vulcănești (cu donatori BERD, BEI, PIV/CE)
- Proiectul Dezvoltarea Sistemului Electroenergetic (PDSE) (finanțator: AID - Grupul Băncii Mondiale), care presupune construcția LEA Vulcănești-Chișinău și modernizarea/extinderea stațiilor electrice aferente.

Însă, odată cu conectarea sistemului electroenergetic al Republicii Moldova la ENTSO-E necesitatea sincronizării prin stația Back-to-Back a decăzut. Așadar, a rămas în vigoare doar Proiectul Dezvoltarea Sistemului Electroenergetic, bugetul pentru construcția LEA și modernizarea/extinderea stațiilor aferente, în cadrul PDSE, fiind de circa 50 mln. Euro.

În acest context, încurajăm opinia publică să se informeze din surse veridice, iar instituțiile mass-media să asigure veridicitatea informațiilor publicate și dreptul la replică în conformitate cu legislația în vigoare și normele deontologice jurnalistice.
